大型地面電站施工過程作業面廣,牽扯人員多,項目經理需要管理的人、財、物眾多,且要協調好人員工作時間、設備進場時間、資金支付等工作,以保證項目按時、保質保量完成。

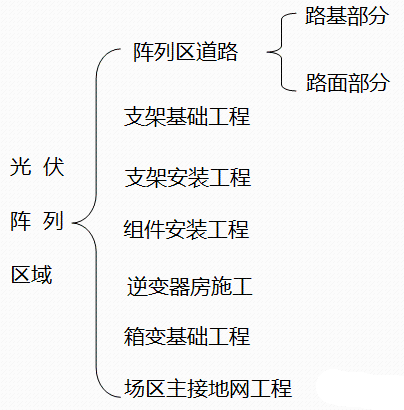

工作1:光伏陣列區域內工作
第三階段

輸出線路及對端間隔施工
工作1:混凝土塔基
工作2:桿、塔安裝
工作3:線路敷設
工作4:對端間隔設備基礎
工作5:對端間隔設備安裝(含接線)
第四階段
電氣安裝工程
工作1:光伏陣列區域內電氣安裝

工作2:升壓站區域內電氣安裝

工作3:二次設備安裝及接線
第五階段
調試部分施工
工作1:一次設備單體調試
工作2:二次設備單體調試
工作3:質監站驗收及消缺
工作4:電網公司質檢驗收
工作5:系統帶電聯調
工作6:電網公司驗收
工作7:系統并網
工作8:轉生產移交
工作9:試運行階段
工作10:并網后期缺陷消除
工作11:資料提交
工作12:備品備件移交
工作13:竣工手續
工作14:售后移交手續
必須說明一下:光伏組件必須兩個人抬才行,一個人扛,不但累,而且非常容易造成隱裂!
