隨著光伏電站的主戰場由西北荒漠戈壁轉向寸土寸金的中東部地區,分布式光伏電站只能上山、下水、爬上屋頂。光伏場區不在是以前的平坦地勢,而是以山地、丘陵、塌陷地為主。那這類電站,與我們經驗中的平坦電站有什么區別呢?
三峽新能源曲陽電站張俊龍站長在120MW山地光伏電站管理經驗的基礎上,給大家提出了山地電站的管理對策。
難點一:光伏陣列布置分散,光伏區面積大建立檔案:對每臺設備進行臺賬管理,分期、分區建立設備臺賬,記錄設備的消缺、異動、試驗、檢修、修理等信息。
難點四,光伏區地形復雜、坡度大
曲陽電站廠區內,適合建設光伏陣列的35°以下山地資源有限,很多光伏陣列都安裝在坡度大于45°的山坡上,這樣就給光伏組件的清掃和雜草清理等維護工作工作帶來很大難度。
應對策略:
光伏區防火割草也委托給勞務分包公司,采用便攜式割草機與人工割草相結合進行作業,陡坡作業人員佩戴安全繩;

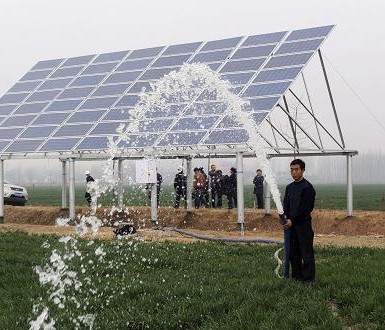

組件清潔承包給專業勞務公司,根據不同區域的地形,采用便攜式水洗和人工清掃相結合進行作業。
難點五:架空線路、電纜線路長
曲陽公司有110kV架空線路21公里,35kV架空線路10公里,35kV直埋電纜43公里,直流電纜和低壓交流電纜上百公里,電纜分布范圍廣,埋設地形復雜。
應對策略:
服務外包:對110kV和35kV架空線路維護、試驗等專業性強的工作,承包給有資質的專業公司;
做好檔案、標識:35kV直埋電纜,直流電纜和低壓交流電纜埋設路徑上除了埋設電纜標識樁外,還用GPS留下路徑坐標,把路徑坐標形成電子版保存。
難點六,巡檢道路及光伏圍欄等輔助工程多
由于光伏發電陣列布置分散,每個發電陣列都有檢修道路相互連接,檢修道路達50公里。每年雨季到來后,在雨水的沖刷作用下,都會對場區道路產生不同程度的水土流失。
每個發電陣列都有圍欄與非生產區隔離,曲陽公司圍欄達110多公里,容易遭到人力或者畜力的破壞。
應對策略:
對巡檢道路中的大坡度進行硬化,路邊設有排水渠;對巡檢道路的低洼處和雨水匯集處修排水溝,防止水土流失;三期圍欄網與圍欄立柱的連接,更換固定抱箍進行加固。
